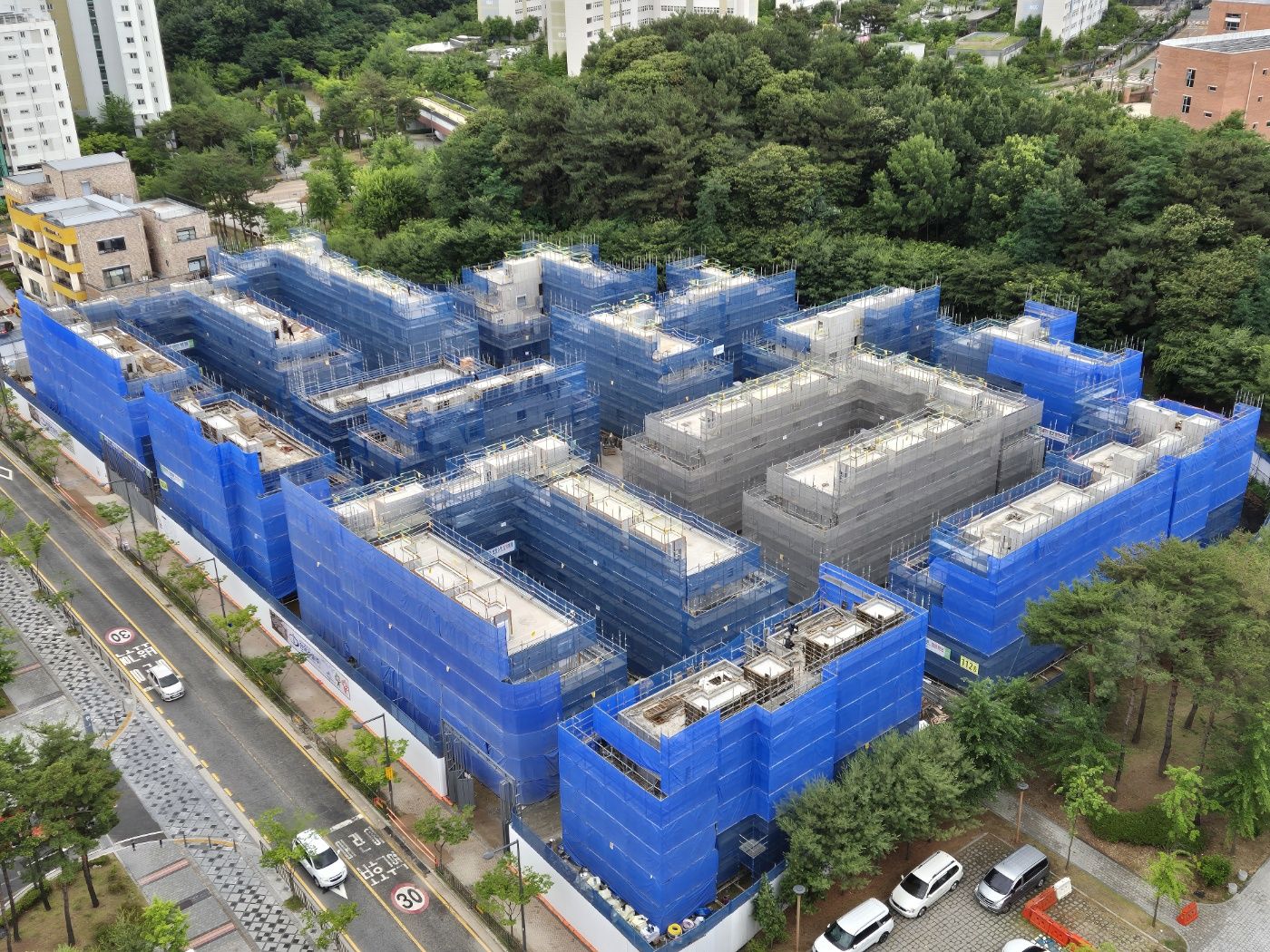

공정진행상황(6월 3주차)
철근콘크리트 공사 : 101,103~105,112동 옥탑 콘크리트타설 / 부대시설 옥상 바닥 콘크리트타설 / 공용계단1~4호 콘크리트타설 (세대 골조 타설완료)
전기 공사 : 지하층 레이스웨이 설치 / 지하층 세대창고 분전반 설치 및 덕트입상 / E/V용 임시분전반 케이블 포설정리 / 셈플세대 전등 입선
설비 공사 : 지하층 소방배관 설치 / 지하층 위생배관 설치 / 옥상,옥탑 루프드레인 설치 / 입상배관 보온 / 세대 배관 수압테스트 / 기계실 펌프반입 및 배관설치
방수 공사 : 지상층 1층 창호 하부 조인트방수 / 3층,옥상,옥탑 루프드레인 방수 / 지하층 합벽 침투방수 / 지하 E/V PIT 방수 / 지하 타설조인트부분 할석 및 액체방수
잡철 공사 : 102,106,107,108,111동 유리난간대 설치완료 / 102,106~108,111동 방화문 1층 , 옥탑 설치완료 / 109,110동 유리난간대 설치준비
창호 공사 : 102,106,107,108,111동 PL/AL창호 설치 및 보양 완료 / 101,103~105,109,110,112동 PL/AL창호반입 준비
인테리어공사 : 102,106,107,108,111동 가벽 먹매김 완료 / 102,106동 샘플세대 가벽 설치
단열 공사 : 102,106~108,111동 외벽단열재 설치 완료
조적 공사 : 지하층 102,106~108,111동 세대창고 벽돌쌓기 / 샘플세대 화장실 벽돌쌓기
승강기공사 : 102,106,107,108,111동 승강기 자재반입 및 운반 / 승강기 조립
![]() |
