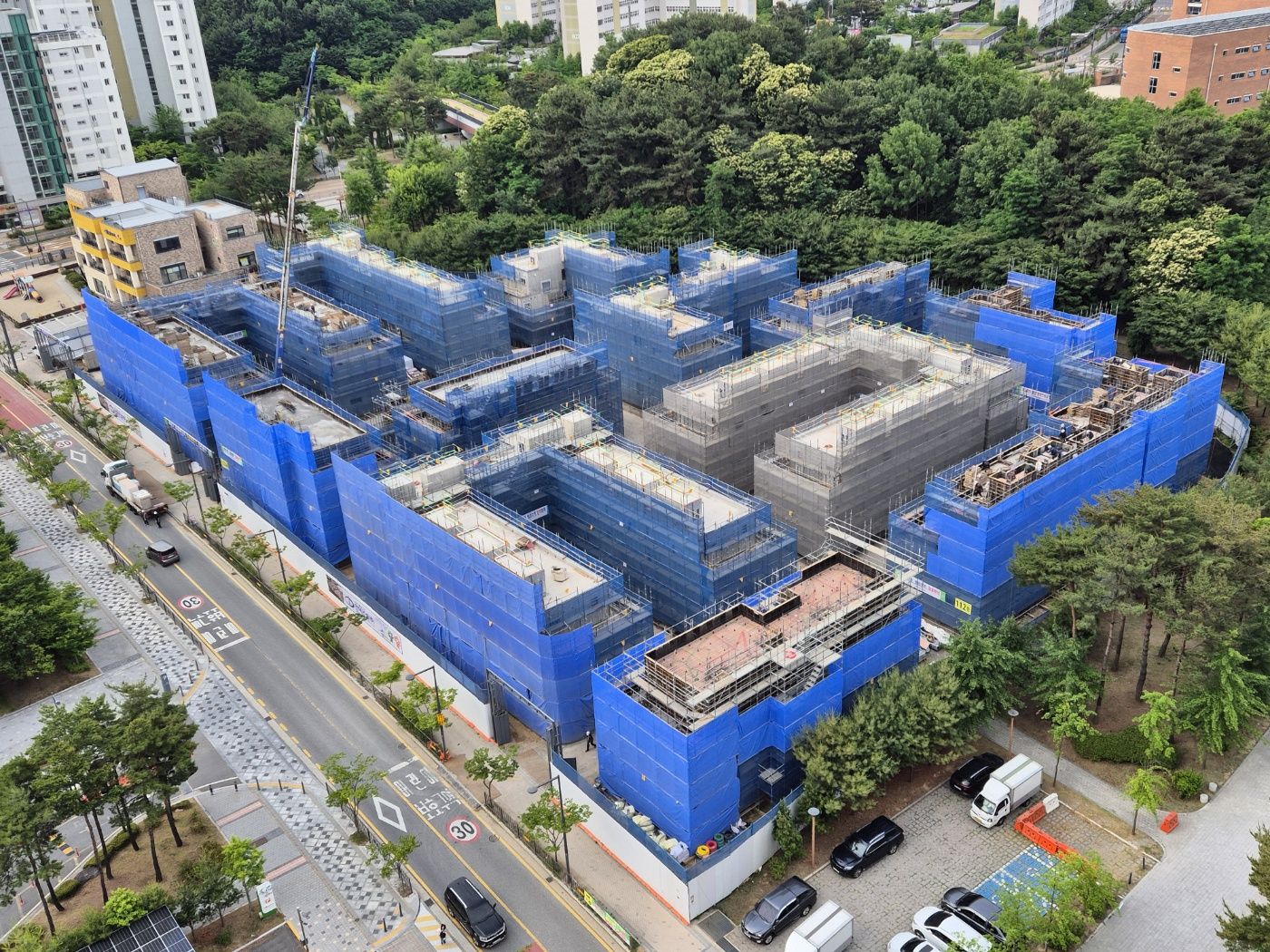

2024년 6월 6일 주간 현장전경 사진
2025-06-07 07:26:27
148
공정진행상황(5월 2주차)
철근콘크리트 공사 : 103~105동 옥상 바닥 콘크리트타설 / 109동 옥탑 콘크리트타설 / 110,112동 옥탑 철근조립 / 101동 옥상 바닥 철근배근 / 109,110동 2층 거푸집 해체
전기 공사 : 지하층 Tray 설치 / 세대 통신,전등,전열 외 1차 입선 / 가벽 배관 입선 및 전기box 설치
설비 공사 : 지하층 소방배관 설치 / 지하층 위생배관 설치 / 3층,옥상 루프드레인 설치 / 지하층 입상배관 / 입상배관 보온 / 세대 배관 수압테스트
방수 공사 : 지상층 1층 창호 하부 조인트방수 / 3층,옥상,옥탑 루프드레인 방수 / 샘플세대 화장실 방수턱 방수 / 지하 E/V PIT 방수
잡철 공사 : 102,106,107,108,111동 유리난간대 설치완료 / 세대 방화문 1층 , 옥탑 설치
창호 공사 : 102,106,107,108,111동 PL/AL창호 설치 및 보양 완료
인테리어공사 : 102,106,107,108,111동 가벽 먹매김 완료 / 102,106동 샘플세대 가벽 설치
단열 공사 : 102,111동 외벽단열재 설치 완료 / 106~108동 외벽 단열재 설치
조적 공사 : 지하층 세대창고 먹매김 / 샘플세대 화장실 벽돌쌓기
승강기공사 : 102,106,107,108,111동 승강기 자재반입 및 운반 / 승강기 조립 사전작업
![]() |
